ใบอนุญาตก่อสร้างบ้านครับ เห็นเจ้าหน้าที่เขตบอกว่า ที่ช้าเพราะต้องมีเจ้าหน้าที่เซ็นถึง5คน อยากทราบว่าจริงไหม และมีฝ่่ายไหนบ้าง
ใบอนุญาตก่อสร้างบ้านครับ เห็นเจ้าหน้าที่เขตบอกว่า ที่ช้าเพราะต้องมีเจ้าหน้าที่เซ็นถึง5คน อยากทราบว่าจริงไหม และมีฝ่่ายไหนบ้าง
ตามนั้นแหละครับ และต้องเซ็นต์ทุกหน้าด้วย แบบขออนุญาต 5 ชุด ลองคิดดูครับ เซ็นต์กันมันมือเลย

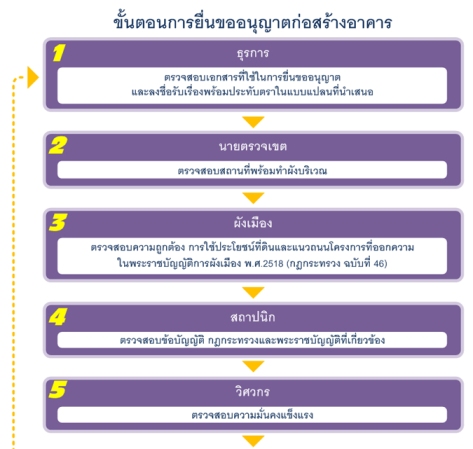

ขั้นตอนก็ตามนี้
ต่อครับ
ใบของที่บ้าน4 คน +ฝ่ายการเงิน 1 คน(ใบเสร็จรับเงิน)
ตรงนี้ไม่ช้ามากถ้าแบบไม่มีปัญหา
จะช้าตรง ต้องมีการประทับตรา+เซ็นต์ชื่อในแบบที่ยื่นขออนุญาตทุกหน้า ไม่รู้ว่าเจ้าหน้าที่ต้องเซ็นต์ทั้งหมดกี่ชุด แต่เราได้คืนมา 2 ชุด ก็เซ็นต์เกือบแปดสิบชื่อล่ะค่ะ
แล้วก็รอคิวออกหนังสือให้มารับ
ข้อมูลนี้ในกทม.นะคะ
ของเรารอเกือบ 4 เดือน ใบอนุญาตถึงคลอด
รอ 6 เดือน นานมาก เจอจังหวะเปลี่ยนกฎหมายใหม่
เลยได้อีกเดือนถัดมา
หลังยื่นขออนุญาต ไม่เกิน 1 เดือน..
ไม่แน่ใจในกทม.นะครับแต่หากเป็น ทต. อบต. ต่างจังหวัดก็ไม่ช้านะครับจะเซ็นต์กี่คนก็ไม่น่าช้ามากลำดับคร่าวๆ จทน.รับแบบแปลนตรวจสอบเอกสารประกอบการขออนุญาตหากเอกสารครบก็นัดตรวจสถานที่ก่อสร้าง นายช่าง นายตรวจออกตรวจสอบสถานที่ก่อสร้างจริง หากถูกต้องตาม กฎหมาย ข้อบังคับต่างๆ จนท.กลับมาทำใบอนูญาตที่ต้องประทับตราในแบบก่อสร้างทุกแผ่นและทุกชุด ลำดับต่อไป ตรวจ พรบ. ให้วิศวกรตรวจสอบโครงสร้าง(โครงสร้างพิเศษตรวจสอบเซนต์โดยวิศวกรของ ทต. อบต.และมีใบรับรอง กว. ประกอบในแบบก่อสร้างและแนบเอกสาร) จบขั้นตอนนี้อาจเซนต์ สามคน ต่อไปให้หัวหน้าส่วน หรือ ผอ.ส่วนเซ็นต์ ปลัดเซนต์ สุดท้ายนายก ทต. อบต.แล้วแต่ คร่าวๆที่จำได้ ตรวจสถานที่ ตรวจพรบ. ตรวจโครงสร้าง เซ็นต์ทุกช่อง กี่คนแล้วแต่อำนาจหน้าที่ หัวหน้าส่วน ปลัด นายก ประมาณนี้ครับก็คงตามนั้นแต่อาจไม่ช้ามากมายหาก นายช่างนายตรวจชงเรื่องไปเร็ว เพราะหลังจากนั้นท่านๆ ทั้งหลายก็เซ็นต์ๆ พูดในกรณีบ้านพักอาศัยทั่วไปนะครับ
ผมทำที่ อบต. 1 เดือนครับ
